發表時間: 2024-03-29 09:28:51
作者: 石油化工設備維護與檢修網
瀏覽: 620

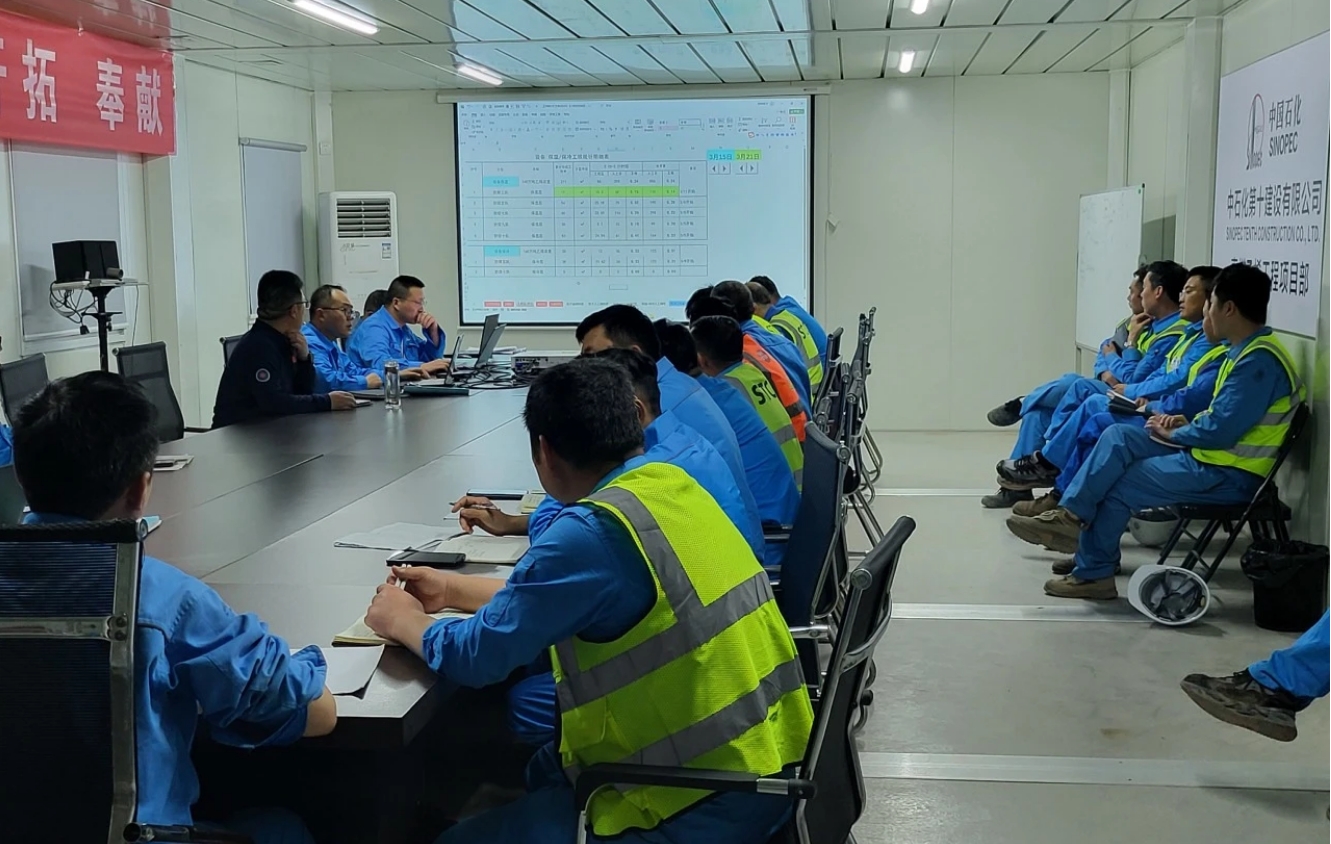

夜晚,惠州乙烯工程項目部會議室燈光通明,人頭攢動,每日試壓包對接會準時召開。自3月份起,惠州乙烯工程項目部管道試壓工作全面展開,截止到3月15日,項目部已完成160個試壓包的水壓實驗,標志著惠州乙烯工程進入攻堅階段。
為確保“6·30管道基本試壓完成”目標的實現,項目部加強施工組織協調,根據工程進展,及時加大資源投入,合理安排施工現場的人力、機具設備。從3月1日起,項目部每天晚上召開現場協調會,及時解決每天施工中出現的問題,每天落實日計劃的完成,保障周計劃、月計劃和“6·30”節點目標的實現。3月份,乙烯裝置現場施工人員從春節留守的900多人迅速增加到2600多人,為項目全面展開攻堅創造了條件。
乙烯裝置共有試壓包2050個,是全場試壓包最多、試壓任務最重的塊區。為按時完成節點任務,項目部確定了以試壓促掃尾、以試壓保交工的工作思路,成立了資料組、尾項組、試壓組、材料組和對外協調組等5個工作小組,全力以赴打通試壓工作流程,從每天完成5個、7個到24個,創下了整個現場單日完成試壓包最高紀錄,得到了美孚業主和SEI高度贊揚。

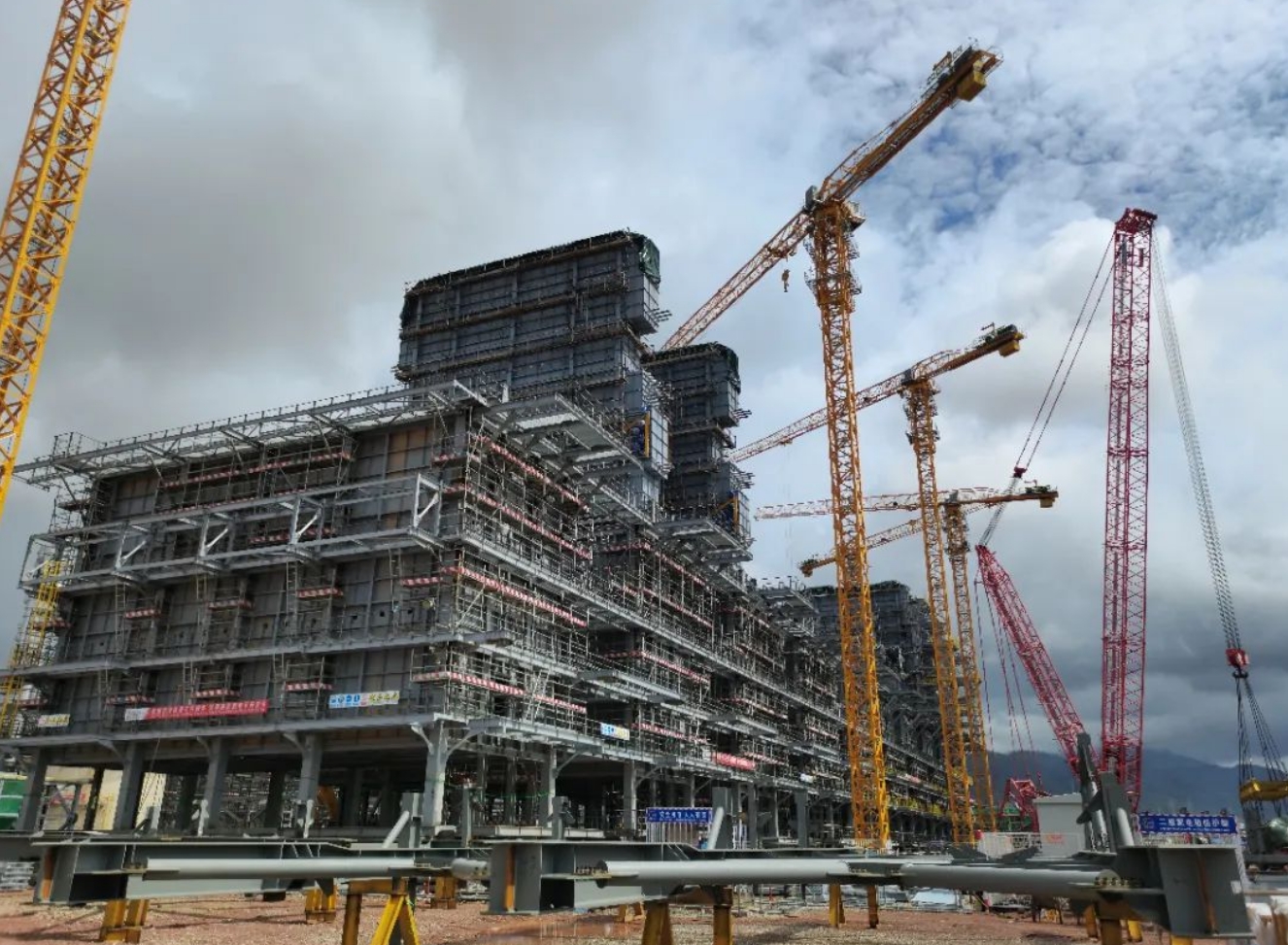

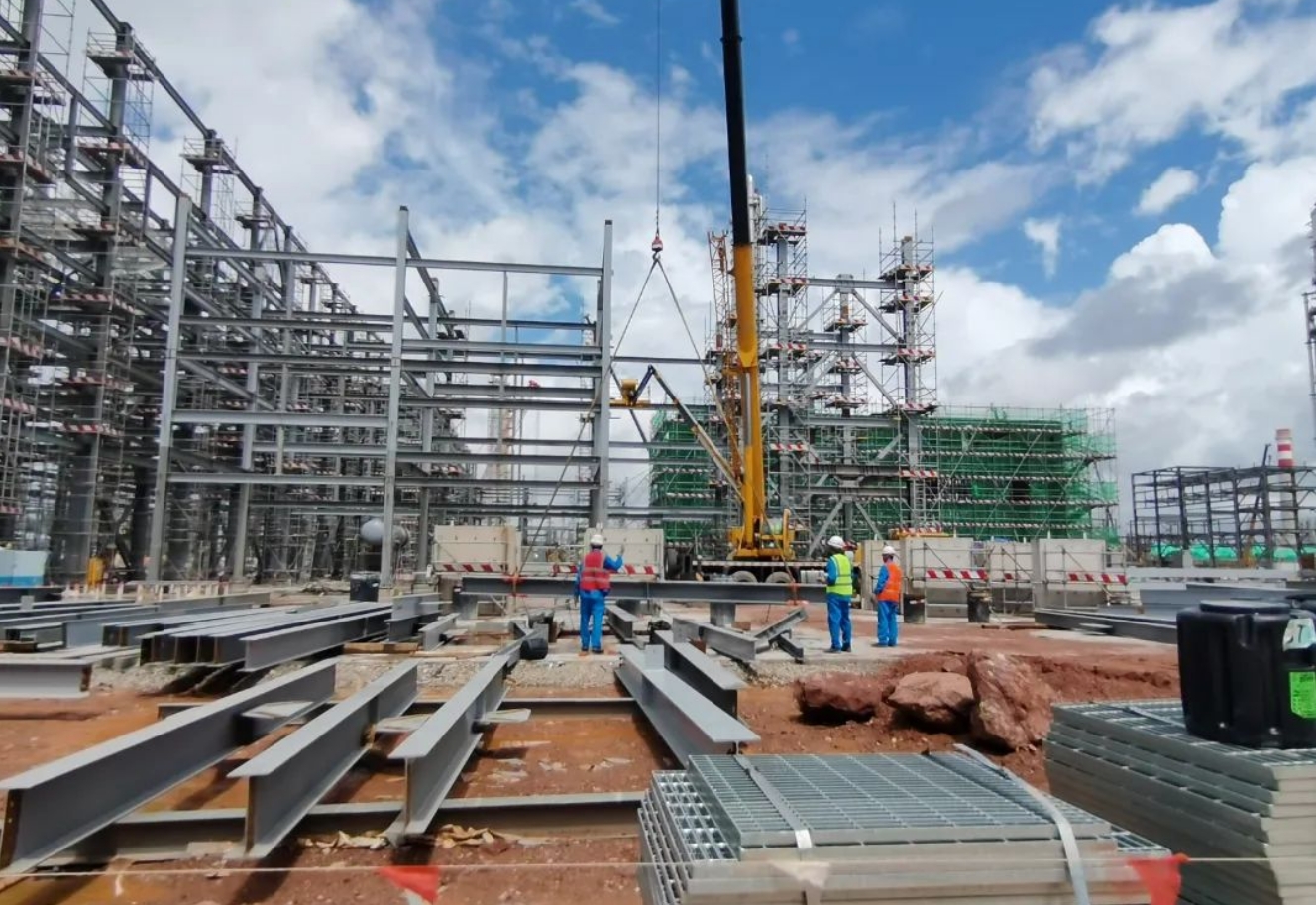

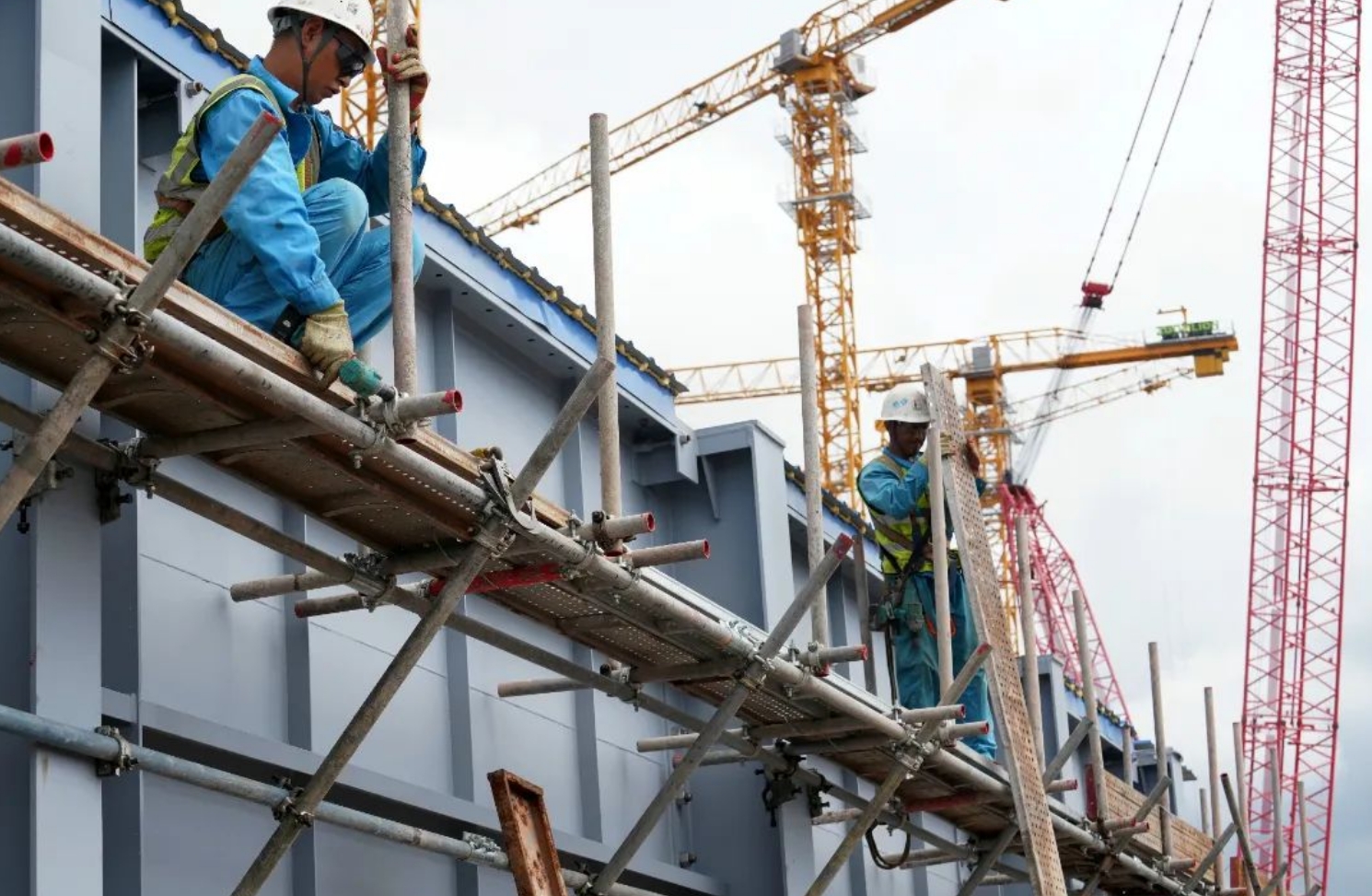

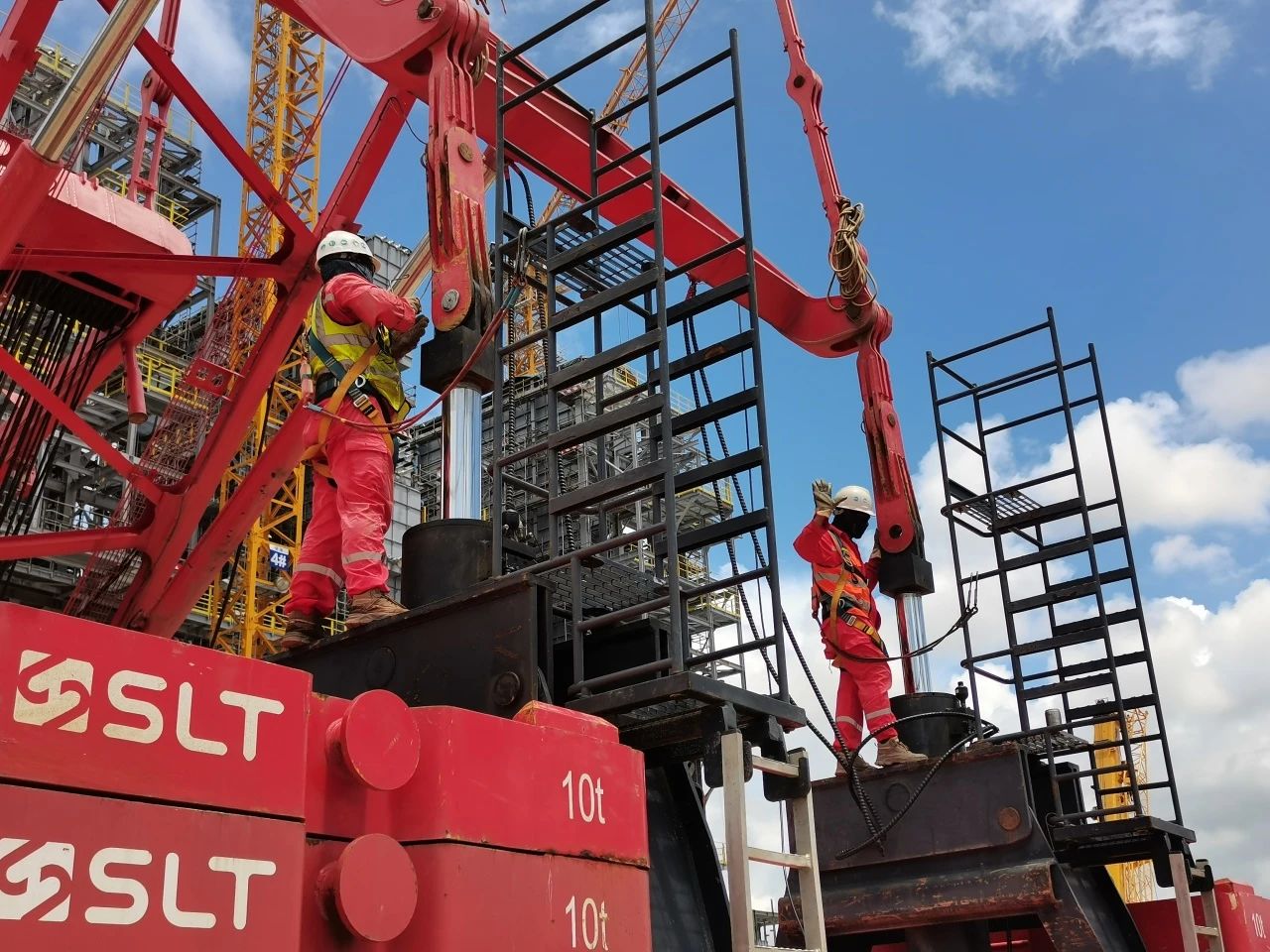

該項目于2022年4月22日開工,經過近兩年的建設,當前,乙烯裝置總體進度累計完成70%,累計實現545萬安全人工時。地下工程(土建和地管)、鋼結構、動靜設備安裝已基本完成;工藝管道已焊接完成總量的81%;1號2號變電所中照明、電氣、電信設備安裝、布線已完成,裝置區電氣預埋已全部完成,照明燈具基本完成,電氣橋架完成并具備了電纜敷設條件
